編者按:卓越城保障性租賃住房建設項目是落實國家保障性住房政策、服務地方民生的重要工程。項目建成后,將提供954套保障性租賃住房,有效緩解住房需求。安徽建工三建集團有限公司及安徽建工集團股份有限公司聯合體中標后,迅速成立兩級指揮部,實行分層級管理和掛牌作戰機制,形成高效協同、緊密配合的工作格局,全力推進工程建設,彰顯企業社會責任擔當。
為全景展現卓越城保障性租賃住房建設項目的推進歷程,及時傳遞工程建設成果與一線奮斗精神,特開設“建設戰報”專欄。通過系列報道,不僅旨在讓各方實時掌握項目動態,凝聚建設合力,也為記錄企業踐行社會責任、打造民生工程的生動實踐,樹立行業標桿。
工程進展速遞

1#樓:已完成樁基施工、試樁檢測、工程樁檢測、基槽清槽、褥墊層鋪設及墊層澆筑,正有序推進樁基驗收工作;塔吊已安裝并投入使用,為后續施工提供有力保障。
2#樓:樁基施工、試樁檢測、工程樁檢測及基槽清槽均已完成,即將開展褥墊層鋪設工序,穩步推進項目建設。
3#樓:完成樁基施工與試樁檢測,塔吊已安裝并投入使用,工程樁檢測進度達33%,各項工作有條不紊開展。
4#樓:順利完成樁基施工、試樁檢測,塔吊投入使用,工程樁檢測完成67%,施工進程持續加速。
5#樓:完成樁基施工與試樁檢測,工程樁檢測完成17% ,后續工作正按計劃逐步實施。
6#樓:完成樁基施工、試樁檢測,工程樁檢測完成33%,施工節奏穩健。
7#樓:完成樁基施工、試樁檢測,塔吊已安裝并投入使用,工程樁檢測完成50%,施工進度有序推進。
8#樓:完成樁基施工、試樁檢測、工程樁檢測、基槽清槽及墊層澆筑,正進行樁基驗收;塔吊已安裝并投入使用,為項目推進保駕護航。
9#樓:完成樁基施工、試樁檢測、工程樁檢測及基槽清槽,即將開展褥墊層鋪設工作,確保施工環節緊密銜接。
10#樓:完成樁基施工、試樁檢測,塔吊已安裝并投入使用,工程樁檢測完成83%,施工進展順利。

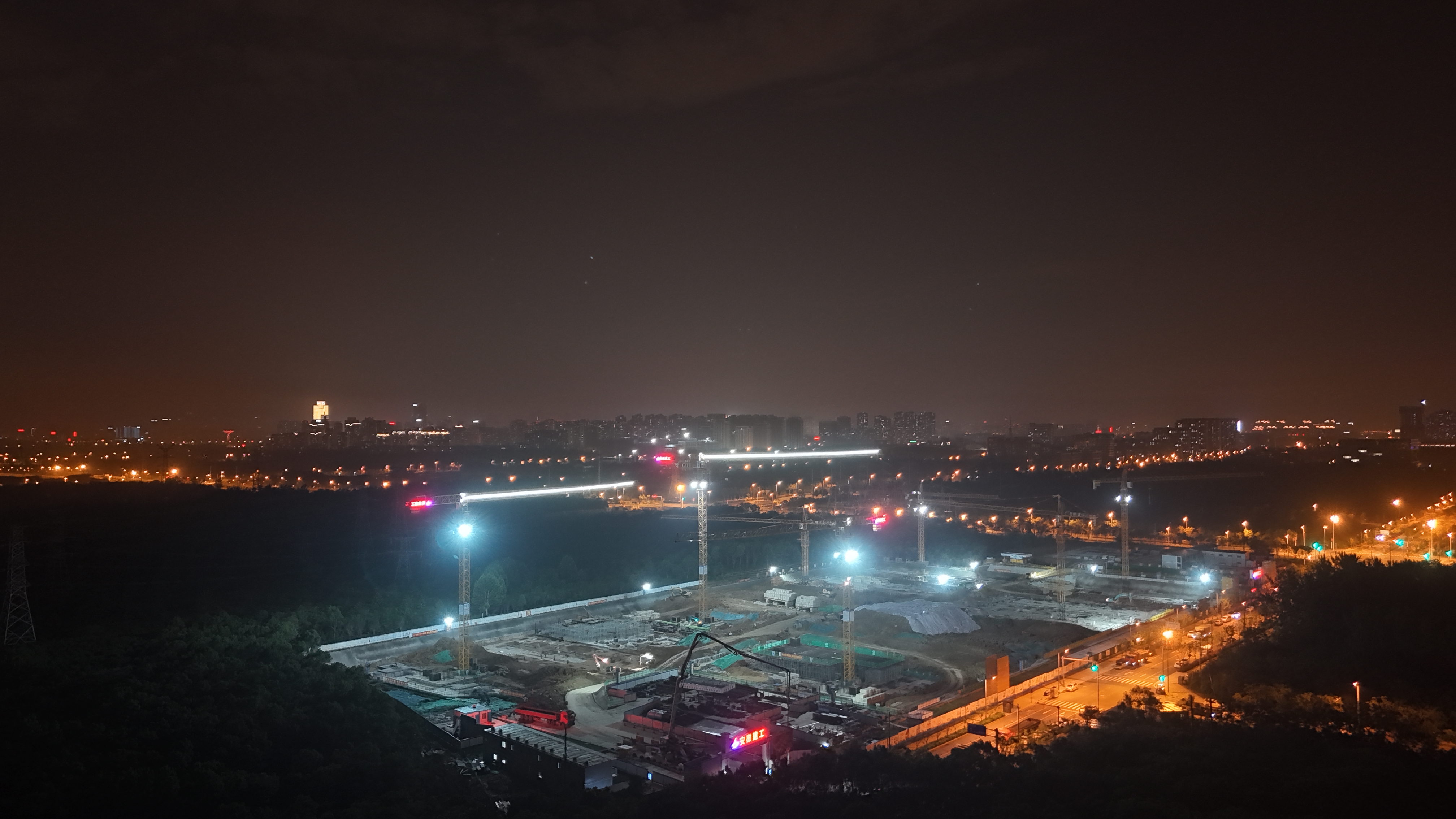

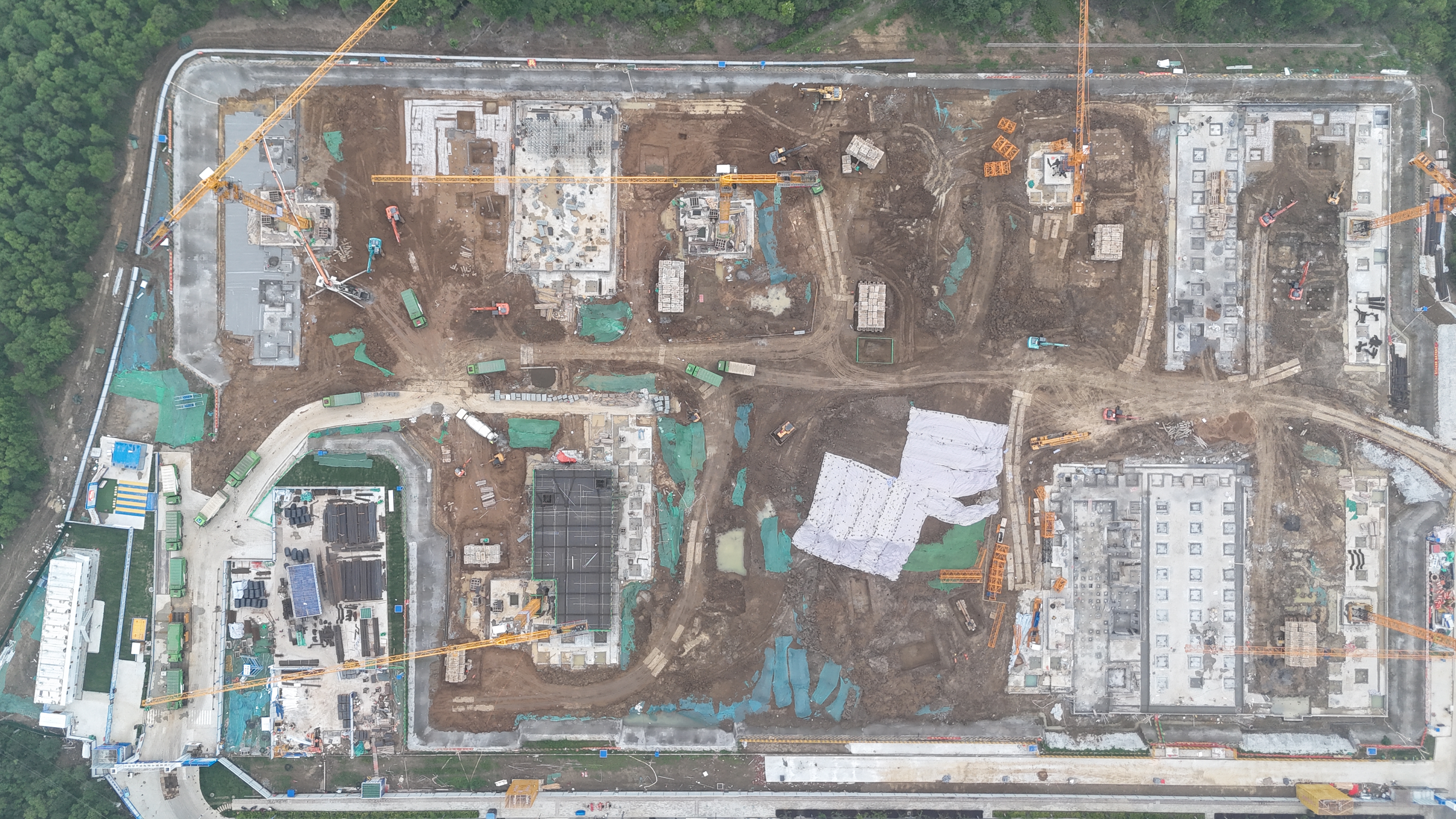

地庫部分,樁基施工與試樁檢測已全部完成。土方外運量達43100立方米,完成率65.3%;墊層施工面積5300平方米,完成率13.73%;防水施工面積4100平方米,完成率10.46%;筏板澆筑面積1980平方米,完成率5.1%;頂板鋼筋綁扎面積650平方米,完成率1.6%。此外,鋼筋棚驗收通過,臨時用電基礎階段驗收完成,實名制管理工作也已全面完善,為項目規范化施工筑牢根基。
施工技術亮點
項目管理標準化,科學謀劃先行
卓越城保障性租賃住房建設項目施工總承包工程秉持 “誠信共贏、卓越創新、忠誠擔當、敬業清正” 的核心價值觀,將國企社會責任融入項目建設全過程。以打造行業標桿工程為目標,精心編制項目管理指導手冊,明確各崗位權責,運用科學管理工具,為施工管理人員提供精準操作指引。從質量把控、安全監管、成本控制到工期管理,實現全方位、精細化管控,致力于為群眾打造高品質居住空間,彰顯國企匠心。
關鍵技術精論證,筑牢質量根基
為打造高品質 “好房子”,項目嚴格遵循公司黨委書記、董事長傅宏林提出的 “招大、引強、選優” 原則,在施工前期進行全面細致的謀劃。針對防水工程這一施工重點,項目組特邀合肥防水協會會長廖紹峰等業內權威專家,圍繞防水材料性能、施工工藝可行性、質量保障措施等多個維度展開專業論證。專家團隊從材料的耐久性、防水效果、施工難易程度等方面深入研討,為后續防水施工提供了科學、嚴謹?shù)募夹g(shù)方案,為項目整體質量與耐久性筑牢基礎,確保防水工程經得起時間考驗。
工序聯動高效協同,保障施工進度
為確保項目施工進度符合內控工期目標,卓越城保障性租賃住房建設項目各部門建立了高效協同機制。每日召開內部生產例會,全面通報當日任務完成情況,精準謀劃次日工作計劃,并根據需求提前調配施工資源。同時,主動與監理單位對接,提前啟動驗收流程,實現工序無縫銜接。通過這種動態管理模式,有效避免了因驗收或工序交接導致的工期延誤,保障各施工環節同步推進、高效聯動,為項目順利實施創造有利條件。
安裝裝修提前介入,提升施工品質
作為精裝修交付項目,為確保施工質量與交付標準,安裝及精裝修團隊提前入場。通過深入現場勘查,全面排查潛在問題,優化施工組織方案。其中,安裝部門就電梯方案與業主進行多次深化設計,從細節著手,提升施工效率與裝修品質。這種 “提前謀劃、提前介入” 的工作模式,為項目后期施工進度與質量管控奠定堅實基礎,確保項目高品質交付。
